Waterside Residence februári jelentés

2026.03.03

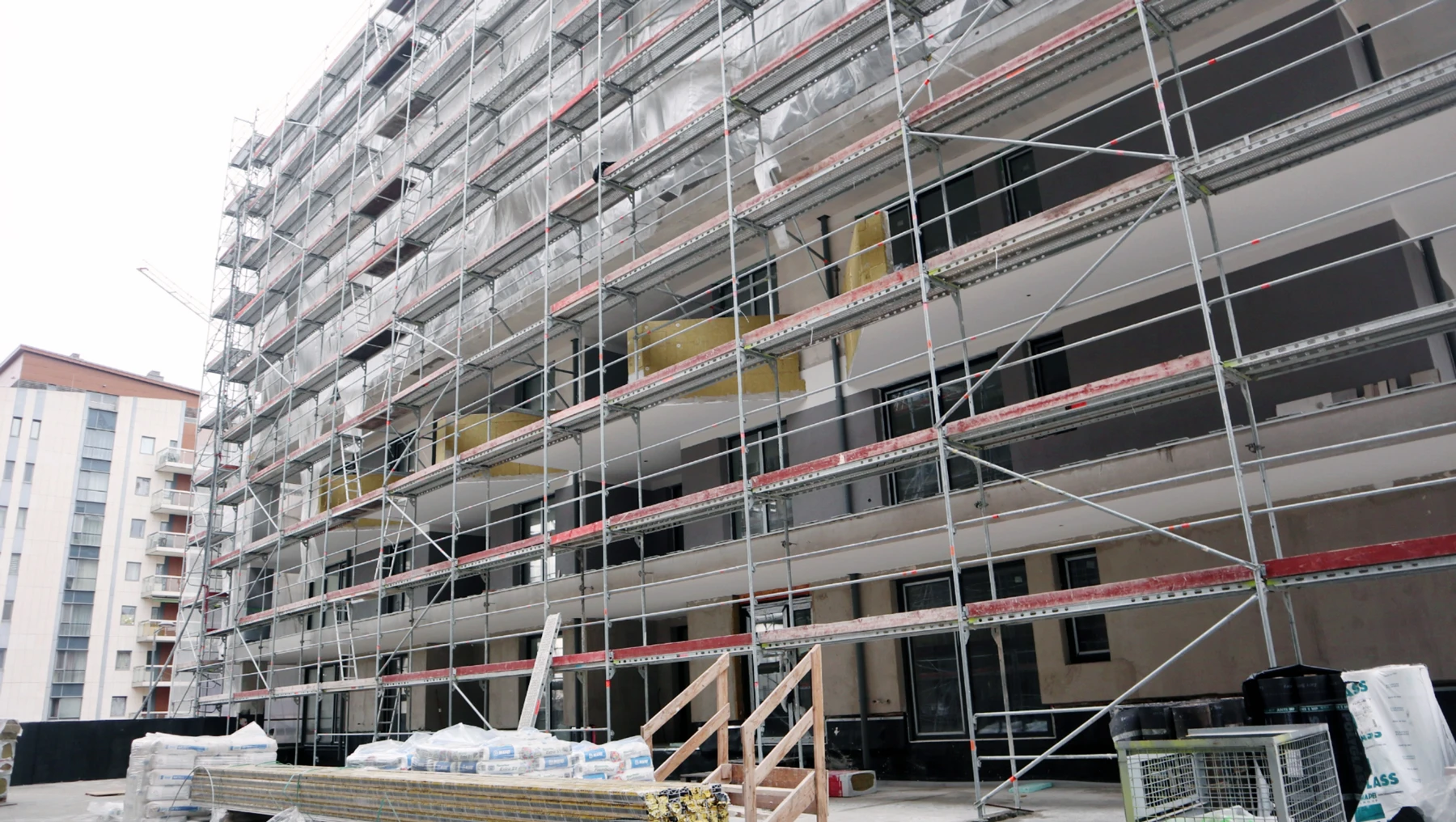

Waterside Residence építkezés haladása 2026. február

Waterside Residence – egyre közelebb a Marina-parti otthonok átadásához

A Waterside Residence építkezése újabb látványos mérföldkőhöz érkezett: a projekt minden épületében párhuzamosan zajlanak a belső kialakítási és homlokzati munkák, így a leendő otthonok már nemcsak tervek, hanem kézzelfogható valósággá formálódnak. A kivitelezés jelenlegi szakasza már egyértelműen a befejező munkafolyamatokról szól — azok a részletek készülnek, amelyek hamarosan meghatározzák a Marina-part egyik legújabb prémium lakóépületének végleges arculatát.

„A” épület – készülnek a végleges lakóterek

Az "A" épületben valamennyi emeleten elkészültek a lakások műszaki alapszerelései, az aknafalak zárása elkészült, valamint beépítésre kerültek a homlokzati nyílászárók és redőnyök is.

A lakásokban és közösségi terekben befejeződött az esztrich betonozás, miközben az alsóbb szinteken már elkészültek a festési és burkolási munkák is. Több emeleten a belső ajtók is a helyükre kerültek, így a lakások végleges térélménye már jól érzékelhető. Az épület tetején elkészült a vízszigetelés, elindultak a kertépítési munkák, valamint üzembe helyezésre került a korszerű talajszondás fűtési rendszer.

„B” épület – látványos előrehaladás minden szinten

A "B" épület teljes szerkezeti és falazási munkái lezárultak, a lakások gépészeti és elektromos rendszereinek kiépítése elkészült. A nyílászárók és redőnyök beépítésével az épület külső karaktere is egyre inkább kirajzolódik, miközben a homlokzatok és erkélyek hőszigetelése folyamatosan halad. A belső terekben jelenleg a festési, glettelési és burkolási munkák zajlanak, párhuzamosan a modern hőszivattyús és talajszondás fűtési rendszer beüzemelésével.

„C” épület – formát öltenek az otthonok

A "C" épületben szintén befejeződtek a falazási és alapszerelési munkák, elkészült a tető vízszigetelése és a homlokzati nyílászárók beépítése. A vakolási és esztrich munkák lezárását követően több emeleten már a festési és burkolási fázis zajlik, miközben a külső területeken megkezdődtek a kertészeti munkák. Az energiahatékony talajszondás fűtési rendszer itt is működésbe lépett, biztosítva a hosszú távon fenntartható és költséghatékony üzemeltetést.

„D” épület – megjelent a végleges megjelenés

A "D" épületben elkészültek az alapszerelések és az esztrich rétegek, valamint beépítésre kerültek a homlokzati nyílászárók és a lakások bejárati ajtói. A homlokzaton már látható az első színezett mintafelület, amely előrevetíti az épület végleges arculatát. A lakásokban intenzíven zajlanak a hideg- és melegburkolási munkák, valamint megkezdődött a gépészeti és elektromos szerelvényezés is. A talajszondás fűtési rendszer itt is elindult, tovább növelve a projekt műszaki színvonalát.

Ne maradj le a Waterside Residence prémium otthonairól!

A Waterside Residence nemcsak egy építkezés, hanem egy életstílus a Marina-part közvetlen közelében: modern, tágas lakások, prémium kivitelezés, energiahatékony megoldások, és minden részlet a hosszú távú kényelmet szolgálja.

Álomotthonod megvásárlásával kapcsolatban keresd kollégáinkat bizalommal:

sales@waterside.hu

+36 1 700 3507

Kapcsolat

KÖZPONTI IRODA

+36 1 700 2500

1054, BUDAPEST, SZABADSÁG TÉR 7,

BANK CENTER, PLATINA I. TORONY, 3. EMELET

09:00-18:00

Kérjük, adja meg adatait, és kollégánk a lehető legrövidebb időn belül felveszi Önnel a kapcsolatot!+36 1 700 2500
Vezetéknév*
Keresztnév*
Phone
*
Email*

A “VISSZAHÍVÁST KÉREK!” GOMBRA KATTINTVA ELFOGADJA AZ ADATKEZELÉSI NYILATKOZATOT
