Júniusi helyzetjelentés az építkezésről
Bár a júniusi időjárás is jóval esősebb volt a megszokottnál, mégis töretlen lendülettel haladt tovább az építkezés a Waterside Residence lakóparknál, melyet egy ütemben építünk.

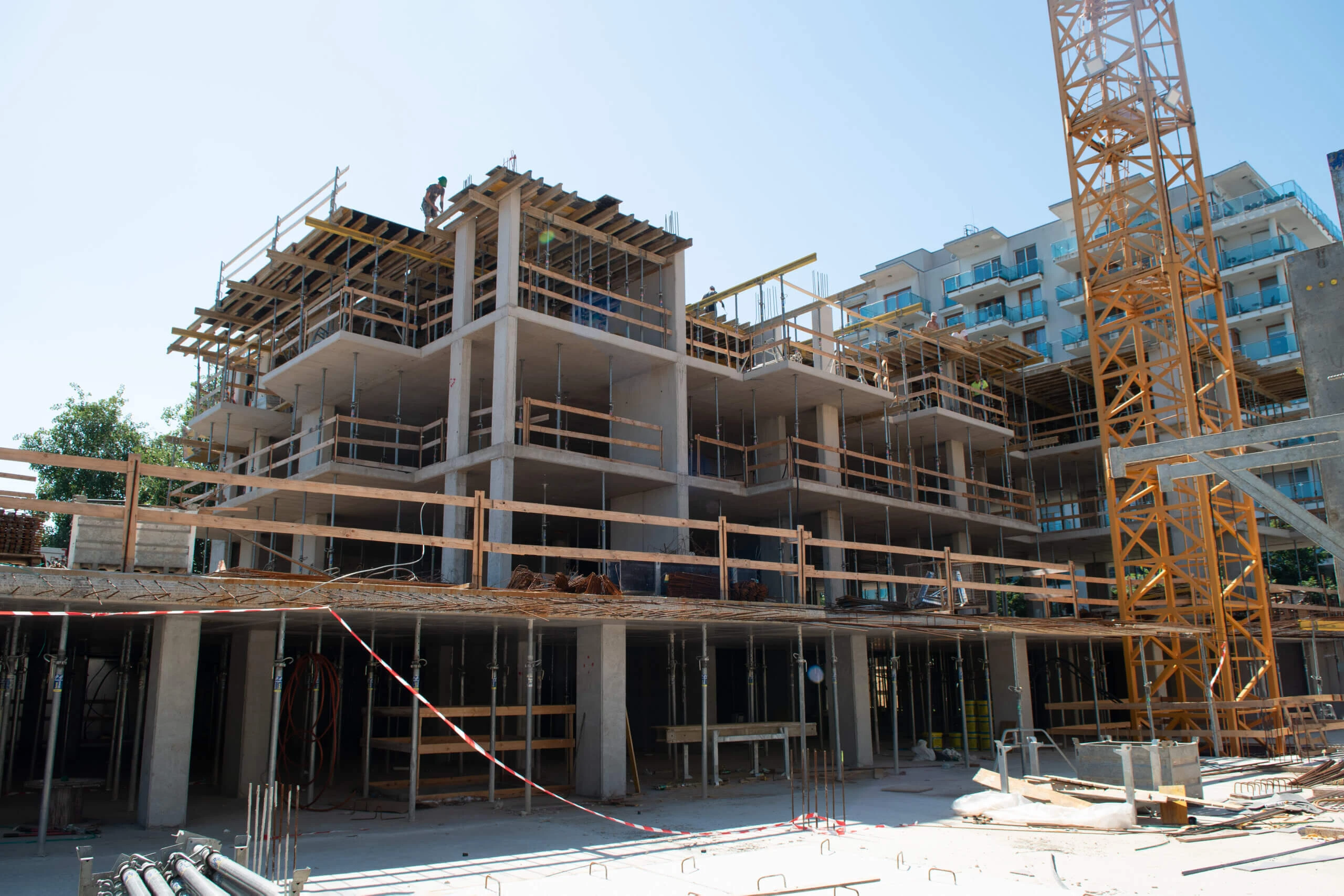

Az ‘A’ épületen jelenleg már a 3. emeleti függőleges szerkezetek építése zajlik, amin a vasalás már 90%-ban elkészült.
A ‘B’ épületen elkészült a gépkocsi lehajtó rámpa és a földszint feletti födém első ütemének vasalása zajlik.
A ‘C’ épület gépkocsi lehajtó rampája szintén elkészült és a földszinti függőleges szerkezetek betonozása is 70%-ban kész.
A ‘D’ épületen a 3. emelet feletti födém hűtő-fűtő mennyezeti panelek szerelése van éppen folyamatban.
Kövesse velünk minden hónapban az építkezés gyors fejlődését honlapunkon vagy a közösségi médiában!
